在弱電綜合布線施工過程當中,相信最令人抓狂的就是穿線穿到四分之三時發現線管堵了,吹氣又發現是通的,費時費力半天,還是穿不過線,最後沒辦法拆開地面才發現,是線管被壓扁了。會出現這種情況,是因為在前期施工時沒有保護好線管,造成了穿線施工困難。那麽如果遇到線管堵塞的問題,我們應該如何解決呢?
弱電綜合布線施工最基本的穿線知識
1、強上弱下:弱電綜合布線施工時,如果決定電線走地的話,一定要遵循強電走上,弱電走下!還要遵循橫平豎直的原則,避免交叉。
2、開槽:開槽的深度要超過管道,而寬度根據電線的多少來決定!
3、穿線: 所有線管布好後統一穿線。遵循同一回路穿統一線
管,總根數不能超過8根。電線總截面積不超過管內截面的40% ,且電源線和通訊線不能穿入同一根線管
。
4、配管導線:穿入線管導線的那一頭一定要在接線盒裏,線頭要保留至少150mm。
5、強弱電箱:在設置強弱電箱的時候,配電箱內應設動作電流30MA的漏電保護器,分數條線路經過 控制開關後 ,分别控制照明,空調,插座等。而控制開關的工作電流,一定要與終端電器最大工作電流相匹配。一般情況下,照明10A,插座16A,櫃式空調20A,
入戶40-60A。
線管堵塞解決辦法
第一、要找到堵住的位置,查堵住的位置,有兩種方法:
1.簡單測量

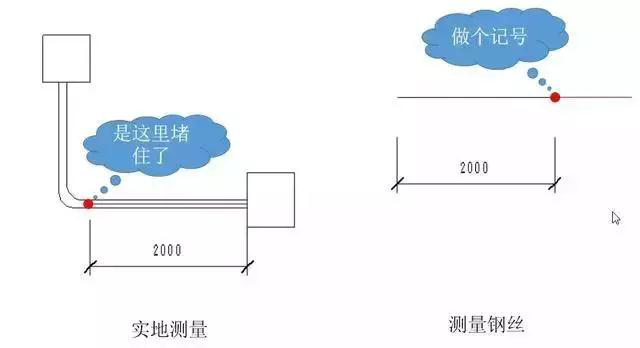

找根鋼絲穿進去,直到穿不動為止,然後拔出來。測量長度。然後對照線管位置在牆上測量。
但是如果使用這種方法有個前提,就是一定要準确的知道走暗線的位置,如果暗線的位置拿不準,那就用第二種方法。

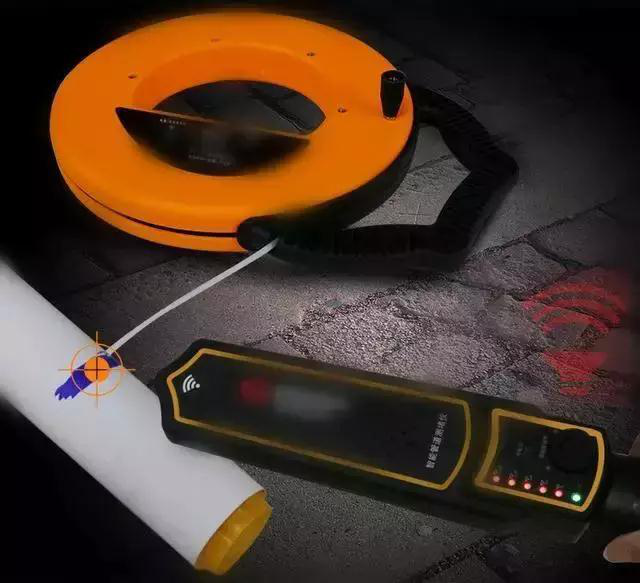

2.利用工具

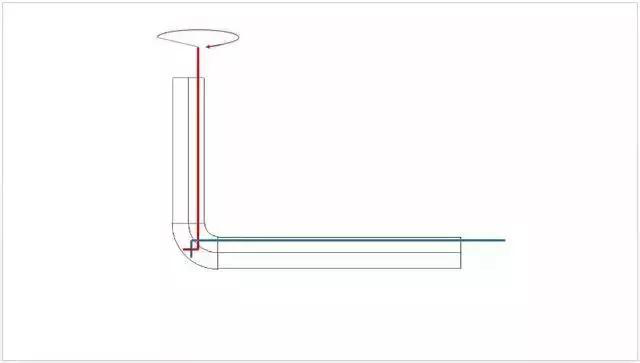

利用電工穿線測堵儀,如果是彎管位置堵了,那可能不是真堵,而是因為采用了成品直角彎頭,可以用“釣魚”的方法來穿線。通常電工都會“釣魚”,鋼絲從兩頭穿,讓他們在彎管的地方相遇,一根不動一根轉。
所以在預先埋線管的時候,要避免選擇成品直角彎管

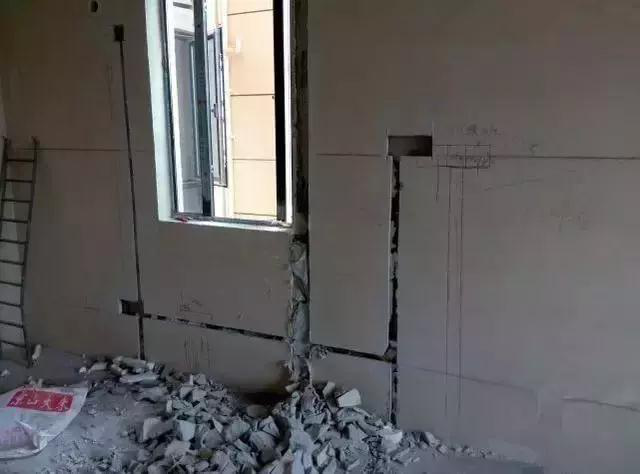

在現場施工的朋友都知道,不管是鋼管還是PVC管在預埋過程中管路都是通的,但在穿線的時候或多或少總有一些穿不過線的,穿線管路堵塞的現象。在後期處理線管不通的故障中往往很麻煩甚至對結構會造成不同程度的破壞。那麽我們該怎樣控制呢?

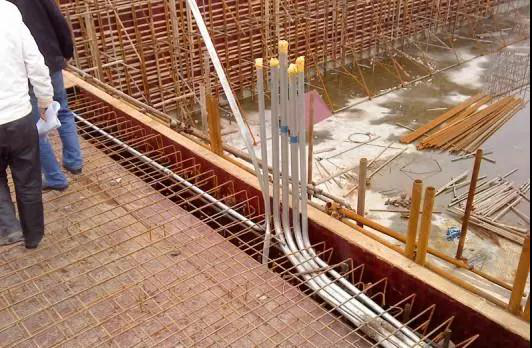

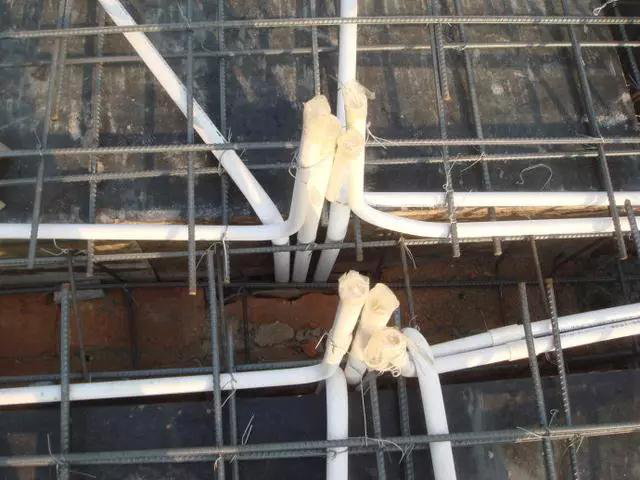

先來看看做好的效果圖,如下:
具體操作方法:
第一、材料進場前檢查線管質量特别是管壁的厚度;
第二、做好焊管預埋前掃管以及防腐工作;
第三、做好預埋固定及防護,必須做好管口和線盒的封堵;
第四、混凝土澆築或砌體結束後一定要詳細檢查封堵是否完好;
第五、做好與其他工種的配合協調工作,這點很重要。
2、将電線穿入線管之前,可以對線管和引線器進行一定的處理,這樣能夠讓穿線變得更加簡單、輕松。

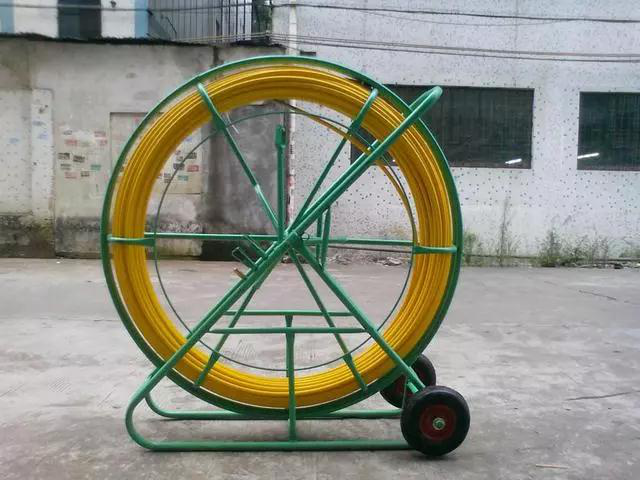

引線器 :有條件的話,可以将引線器進行潤滑處理(打蠟)。
穿線管 :一般線管都是pvc材質的,可以在線管裏噴上一些滑石粉,潤滑線管管道。

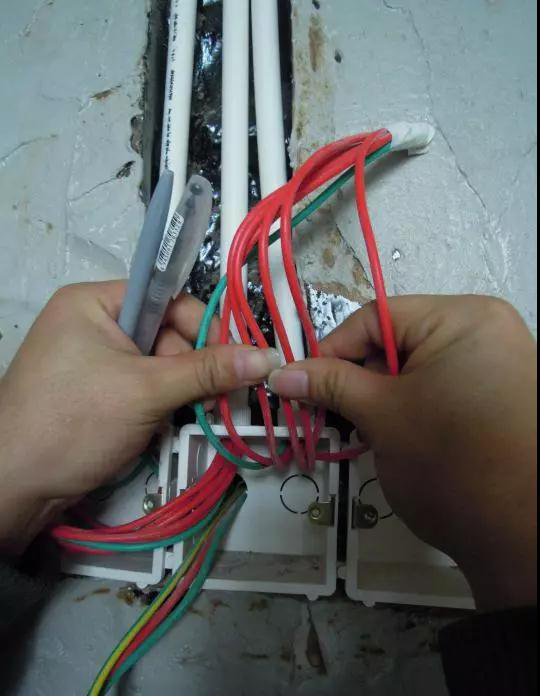

3、工人在穿線時,一定不能生拉硬拽,這樣很容易傷害線管,一旦遇到穿線穿到一半很難拉動的情況,送線的工人可以從另一頭慢慢推來解決問題。
